组合式不锈钢焊接水箱现场生产焊接流程解析
组合式不锈钢焊接水箱现场生产焊接流程解析

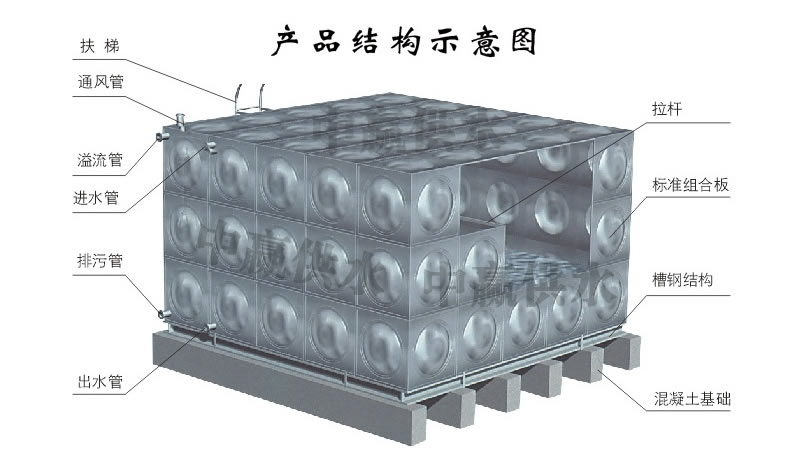

组合式不锈钢焊接水箱现场焊接流程
1.进场前按合同要求清点进程水箱模块及底板数量、厚度、配套材料。
2.进场后先焊接模块的四个折边角,焊缝位置为四角内边,焊接高度为角部折边的3/5高,焊角过渡均匀平滑,不得漏水。
3.焊接不锈钢水箱底板,焊缝均匀整齐,不得有气泡、焊坑。
4.在底板上组装点焊水箱下侧板四周,组装前按图纸要求选定相应板厚的模块,将模块四周折边敲正校平。先将下侧板点焊于底板四周,点好后测量四周方框的两条对角线长度误差不得大于2mm,要保证已点焊后的下侧模块整体横平竖直组合方正。
5.焊接下侧模块与水箱底板的四周。焊缝均匀平滑,不得漏水。
6.组装点焊水箱中侧模块,组装前按图纸要求选择相应厚度的模块,且将模块四周折边敲正校平。点好四周模块后测量校正水箱两条对角线长度误差不得大于2mm,校正后焊接中下侧水箱的纵横向内拉筋,以稳定焊后的整体水箱方正不变形。
7.按第6工序要求组装点焊水箱上侧板模块,点焊校正后焊接中上侧模块的纵横拉筋,以稳定中上侧墙板水箱的方正不变形。
8.满焊水箱模块的全部内折边焊缝。
9.焊接水箱顶板模块,焊接前要确定好人孔的焊接位置,顶板焊好后焊水箱内拉筋立柱。
10.焊接进出水管管口。
11.检查所有水箱焊缝是否有缺点或漏焊,并加补好。
12.试水、检查、补漏。不同的吨位尺寸要求的厚材厚度不同
- 上一篇:箱式一体化加压泵站是用于大型365bet英国_365bet娱乐_速发国际365的最新网站 区域的吗? 2014/9/5
- 下一篇:中区高区变频加压设备在高层365bet英国_365bet娱乐_速发国际365的最新网站 中的应用实例 2014/9/2
